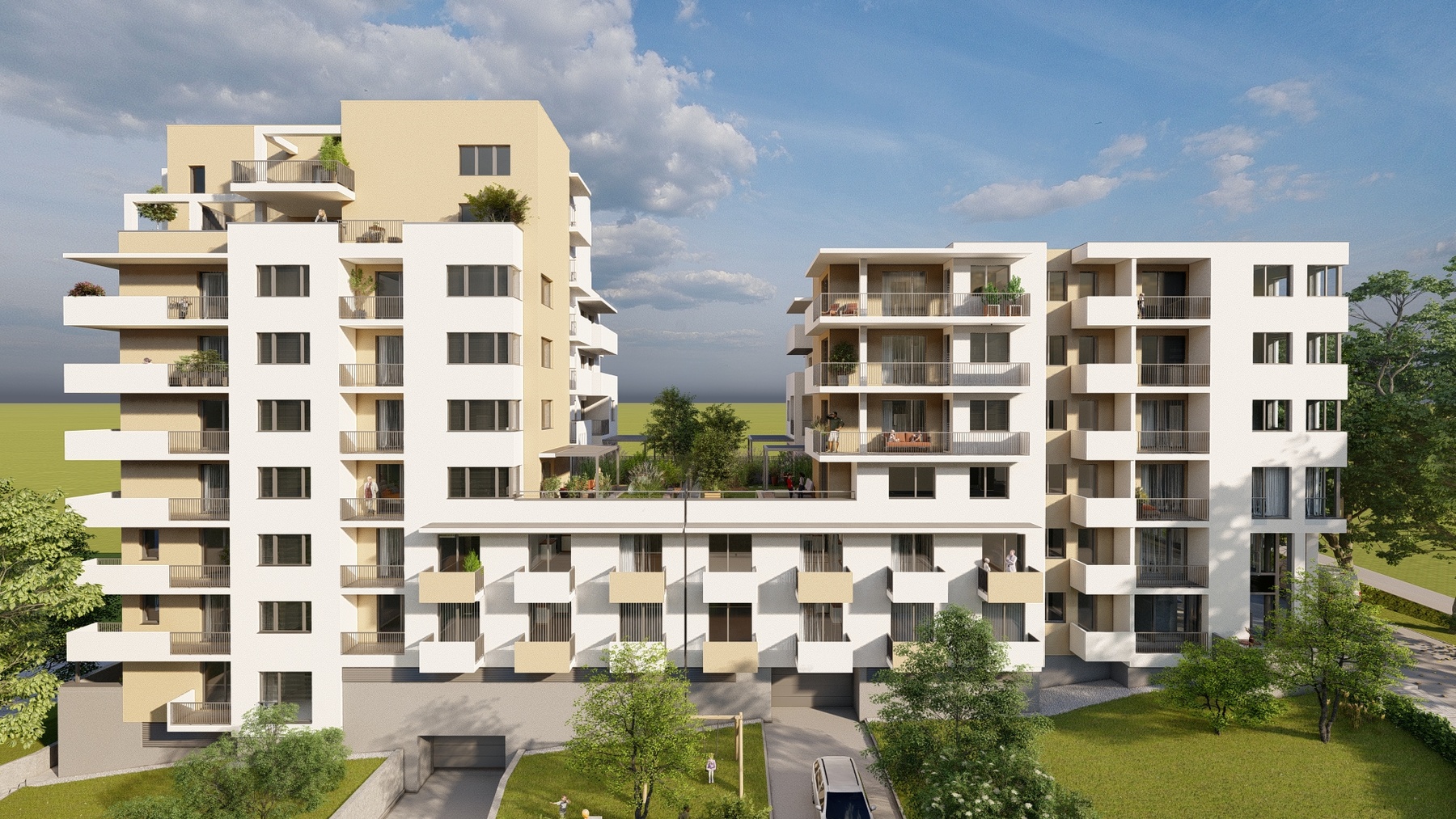

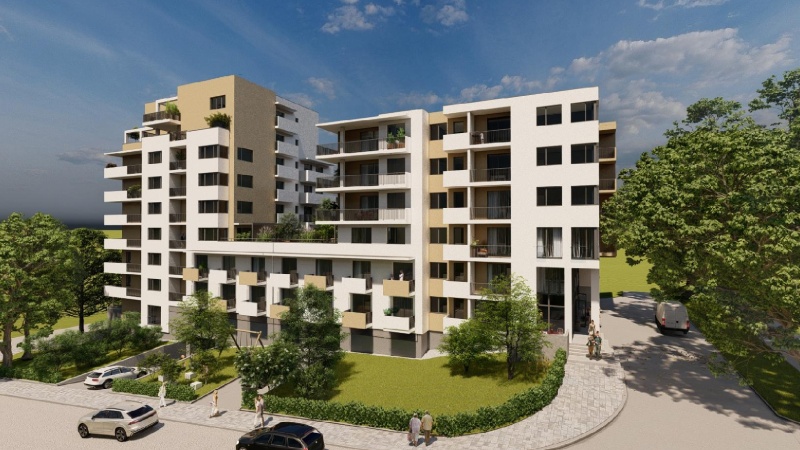

Byty STRÁNĚ jsou novostavbou bytového domu v ulici nad Stráněmi – Zlín, Jižní Svahy. Jihozápadní orientace, klidná lokalita obklopená vzrostlou zelení a skvělá občanská vybavenost splňují požadavky na nejnáročnější moderní bydlení.
Dvě části domu vytvářející tvar písmene U nabídnou celkem 85 bytů o dispozicích 1+KK, 2+KK, 3+KK a 4+KK.
Součástí každé bytové jednotky je sklep a u většiny balkon či terasa, s možností přikoupení parkovacího stání včetně boxu na jízdní kola.
Předpokládané dokončení projektu a předání bytů je plánováno na rok červen 2025.

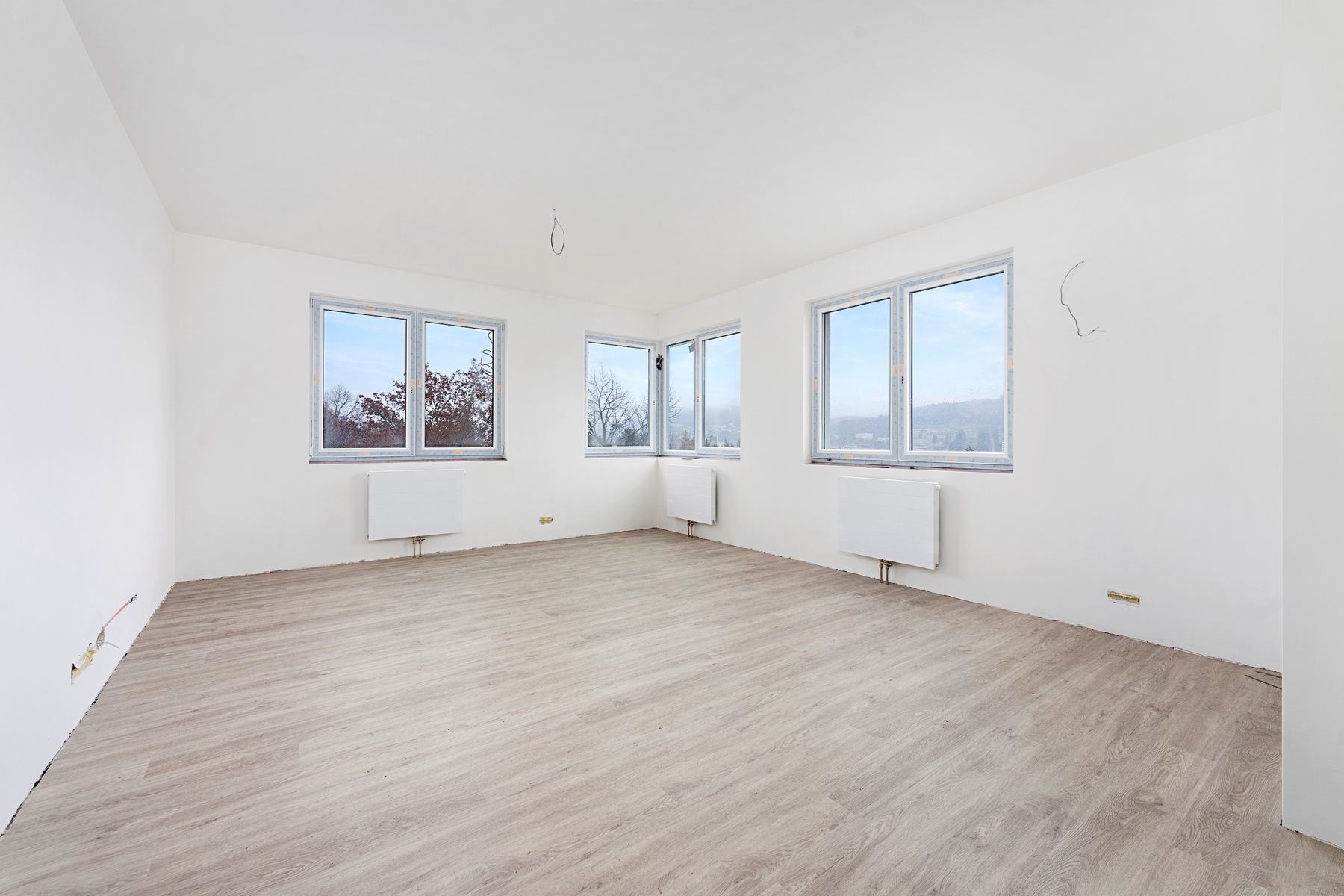

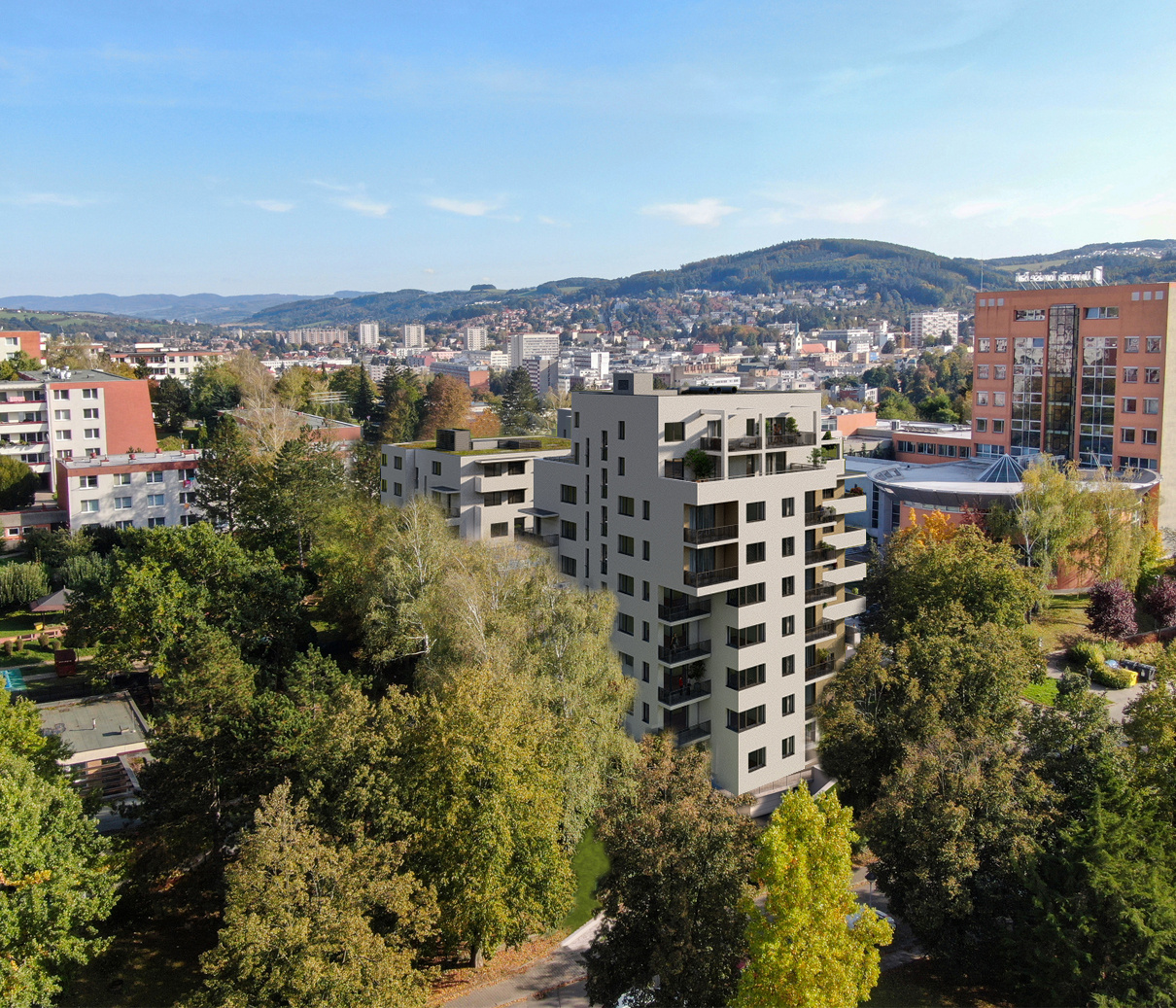

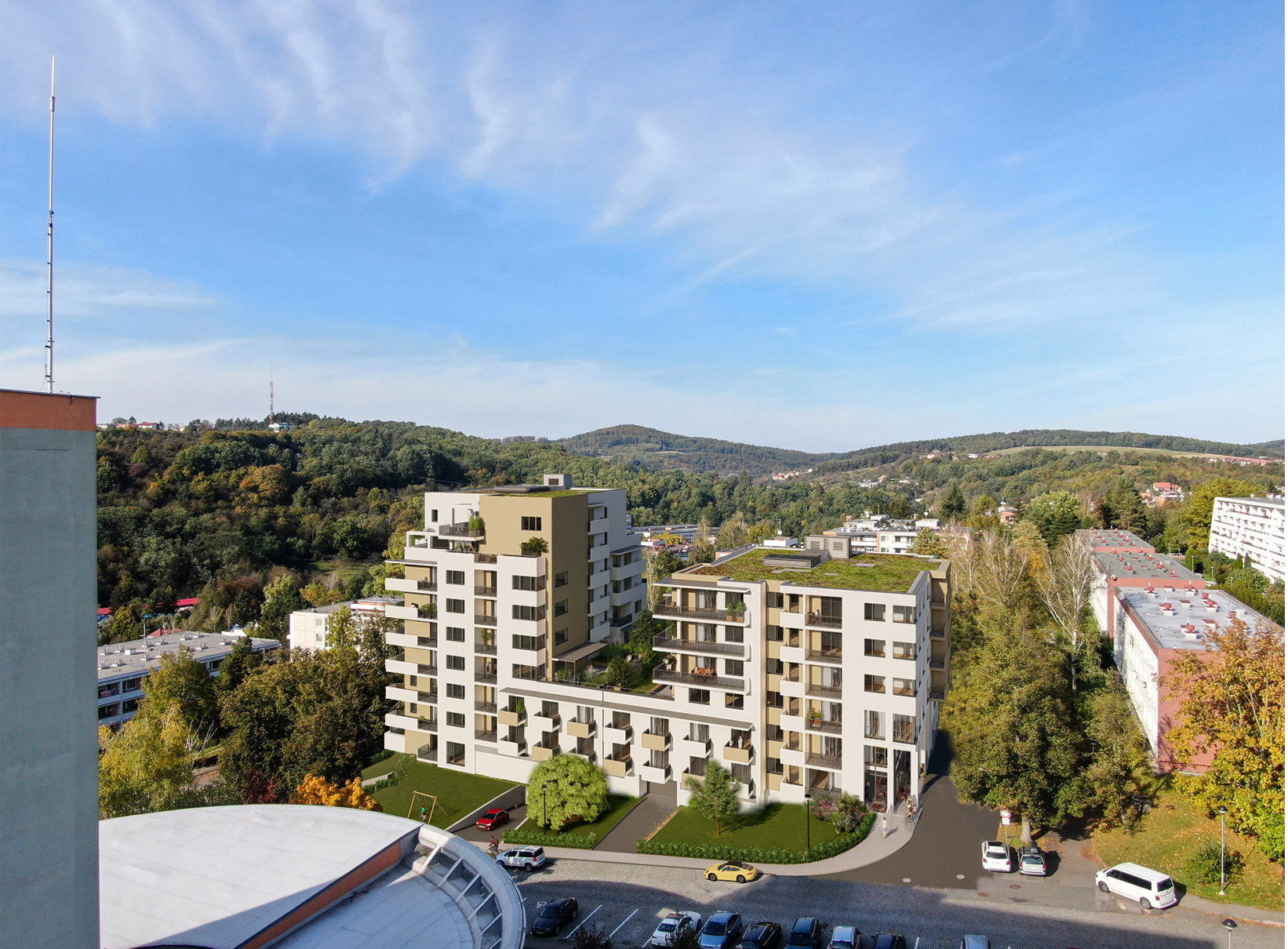

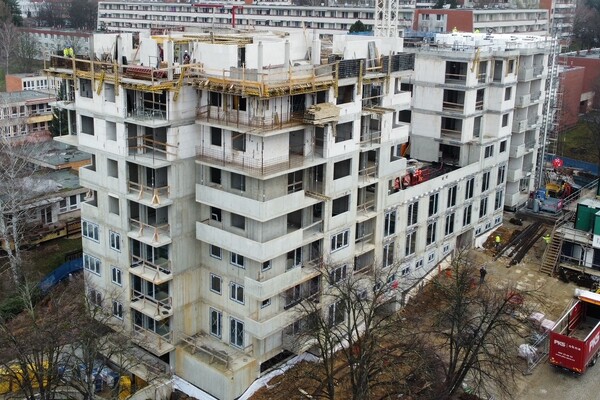

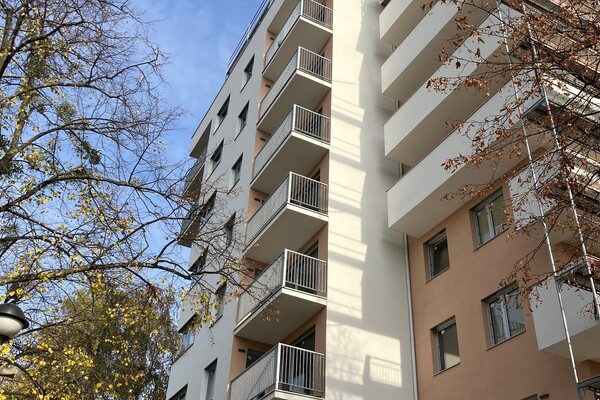

6.11.2024 Již i na věži B se bourá lešení a můžete vidět fasády v celé kráse.
9.10.2024 Generální dodavatel dokončuje venkovní fasády, zábradlí a terénní úpravy . V interiéru je ještě plno práce, ale ve 3Q 2025 se můžete těšit na nastěhování:)

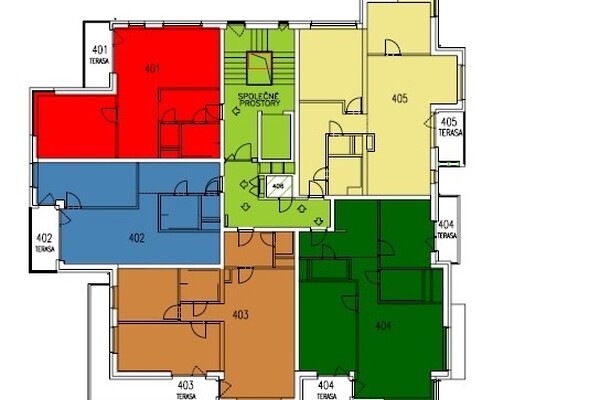

30.8.2024 Máme zapsané prohlášení vlastníka na rozestavěnou stavbu.
19.6.2024 Fasády se postupně dokončují a dům se začíná ukazovat v celé kráse

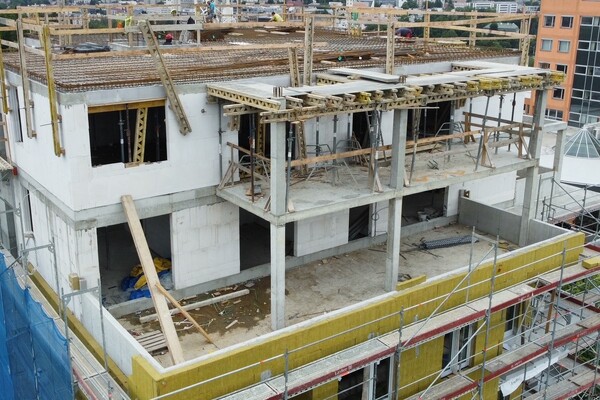

Hrubá stavba věže B dokončena. Byty v 7. a 8.NP poskytují kromě bezkonkurenčního výhledu i komfortní terasy
12.4.2024 Malá ochutnávka toho jak budou vypadat předzahrádky u bytů ve 3.NP.

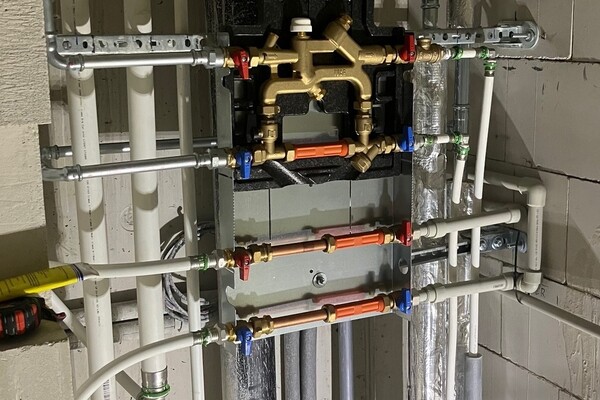

27.3.2024 Probíhá montáž instalací v bytových jednotkách
28.2.2024 Stavba pokračuje dle harmonogramu. V blízké době bude dokončena hrubá stavba domu

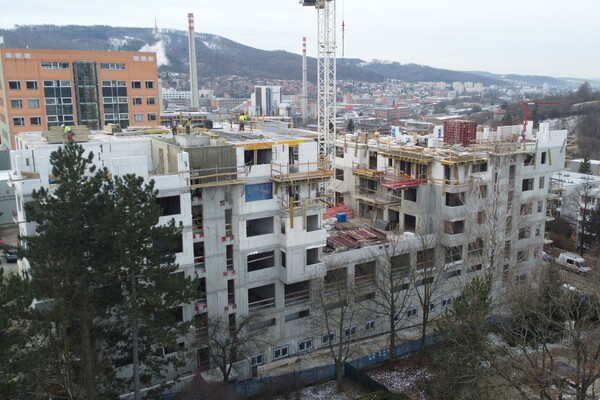

Věž A již dosáhla úrovně 5.NP. Výhledy z tohoto patra jsou opravdu jedinečné

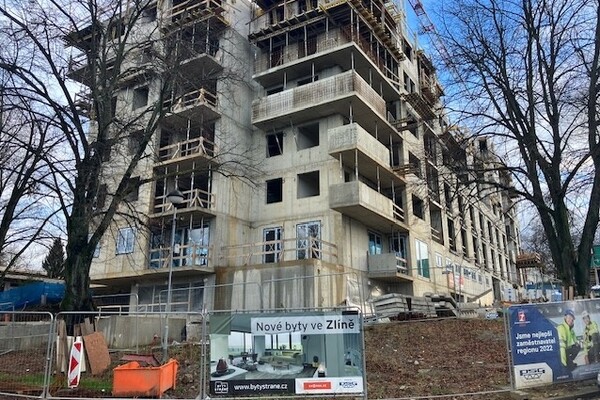

S příchodem roku 2024 vstoupila v platnost změna sazby DPH z 15% na 12%. Snížení sazby jsme pro Vás využili ke snížení prodejních cen neprodaných bytů o 3%.

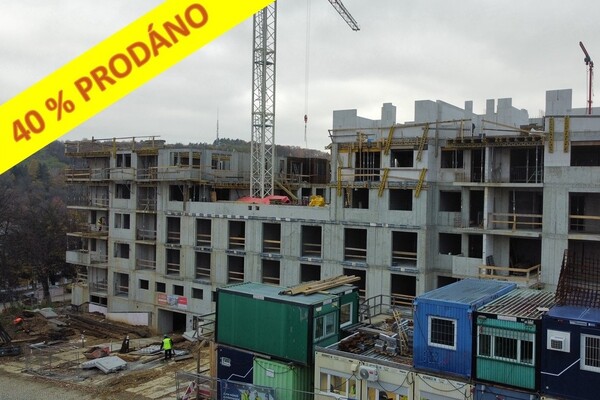

Hlásíme 40 % prodaných jednotek, tak nepromeškejte své nové bydlení.
Realizace hrubé stavby pokročila. Své obrysy již mají obě věže a jsou již zřetelné rozlehlé terasy u bytů ve 3.NP

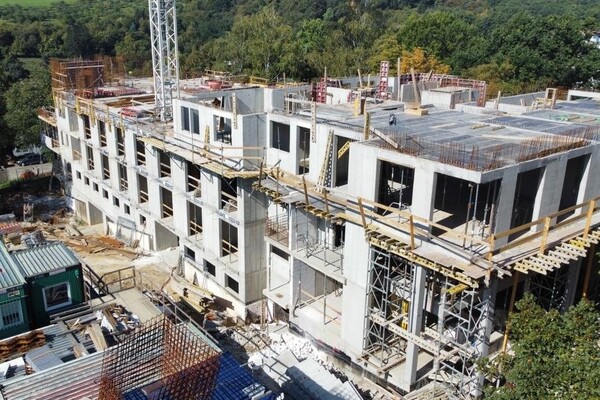

Realizace hrubé stavby pokročila a věž A již začíná získávat své základní obrysy
Výstavba hrubé stavby probíhá dle harmonogramu

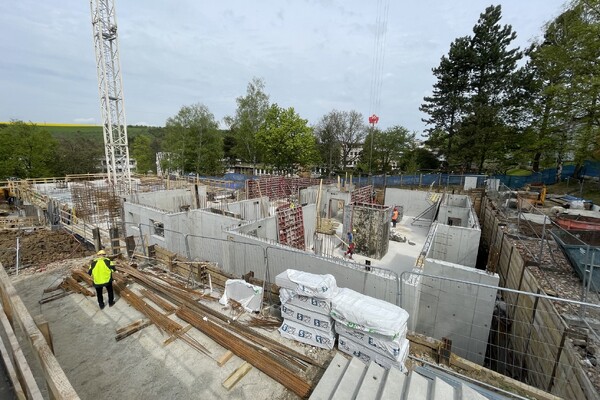

Byty v 1.PP již dostávají první obrysy.
Monolitická konstrukce 3. podzemního podlaží je dokončena, probíhá realizace 2.PP

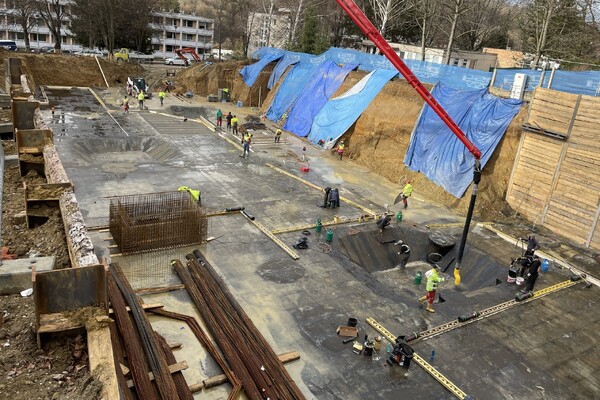

Vodorovná hydroizolace základové desky je ve finále.
Počasí nám přeje, výkopové práce pokračují dle harmonogramu.

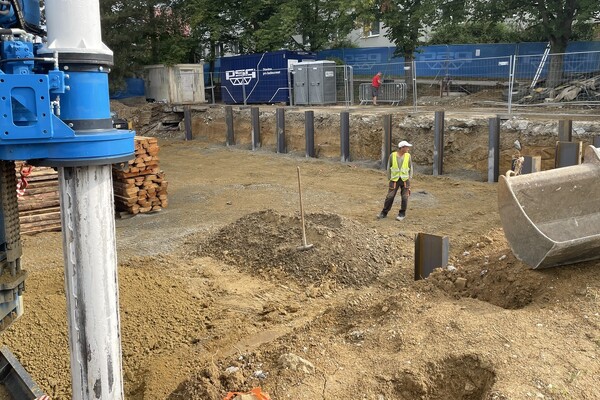

Další fáze výstavby pokračuje pažením výkopové jámy.

Probíhá demolice stávajícího objektu včetně odpojení sítí a médií.
Financování je formou standardního kalendáře, individuální splátkový kalendář je možný na základě konkrétní nabídky.
ve výši 15% z celkové kupní ceny včetně DPH do 14 dnů ode dne uzavření smlouvy o smlouvě budoucí kupní
ve výši 45% z celkové kupní ceny včetně DPH do 14 dnů od doručení oznámení o zápisu rozestavěné jednotky do katastru nemovitostí na základě prohlášení vlastníka
Doplatek kupní ceny ve výši 40% včetně DPH do 14 dnů od předložení pravomocného kolaudačního rozhodnutí
